Вышка

Зелёный квартал на горе

Строится
Барнаул, Змеиногорский тракт, 35б

Вышка
Вышка
Вышка
Вышка
Вышка
Вышка

Зелёный квартал на горе

Выберите свой сценарий жизни

Планировка
Вид из окна
Свет

Выберите дом для жизни

Вышка
  • 2
  • 3
  • 1.1
  • 1.2
  • 1.3
  • Корпус 1.1

    Сдача — 2 кв. 2026

    4 доступно
    от 12,1 млн ₽
    3 доступно
    от 14,2 млн ₽
  • Корпус 1.2

    Сдача — 2 кв. 2026

    4 доступно
    от 8,8 млн ₽
    4 доступно
    от 12,2 млн ₽
    1 доступна
    от 15,9 млн ₽
    1 доступна
    от 37,5 млн ₽
  • Корпус 1.3

    Сдача — 2 кв. 2026

    2 доступно
    от 9,7 млн ₽
    6 доступно
    от 11,7 млн ₽
    2 доступно
    от 15,9 млн ₽
    1 доступна
    от 37,0 млн ₽
  • Корпус 2

    Сдача — 2 кв. 2026

    8 доступно
    от 9,7 млн ₽
    4 доступно
    от 13,1 млн ₽
    1 доступна
    от 34,8 млн ₽
  • Корпус 3

    Сдача — 2 кв. 2026

    9 доступно
    от 9,6 млн ₽
    7 доступно
    от 13,6 млн ₽
    1 доступна
    от 34,2 млн ₽
    1 доступна
    от 34,0 млн ₽

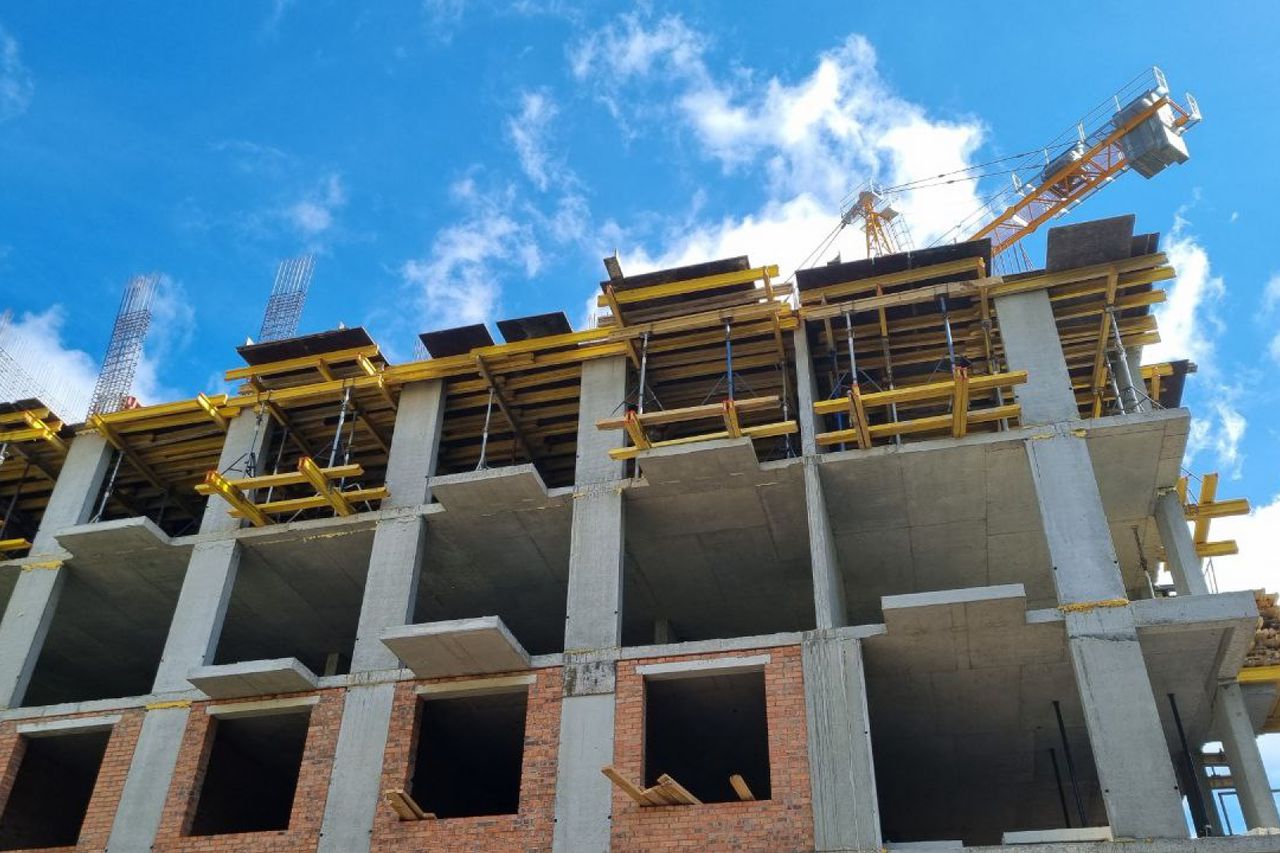

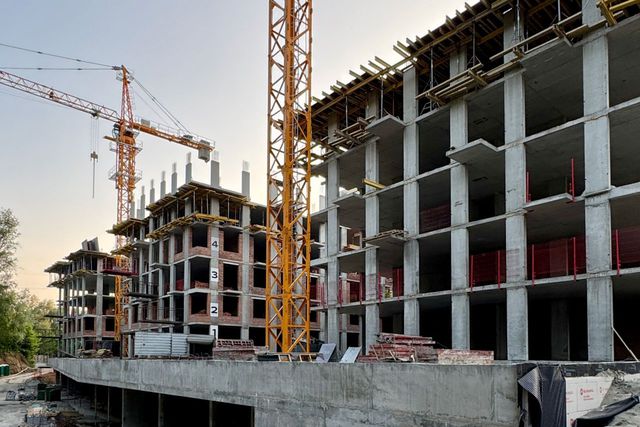

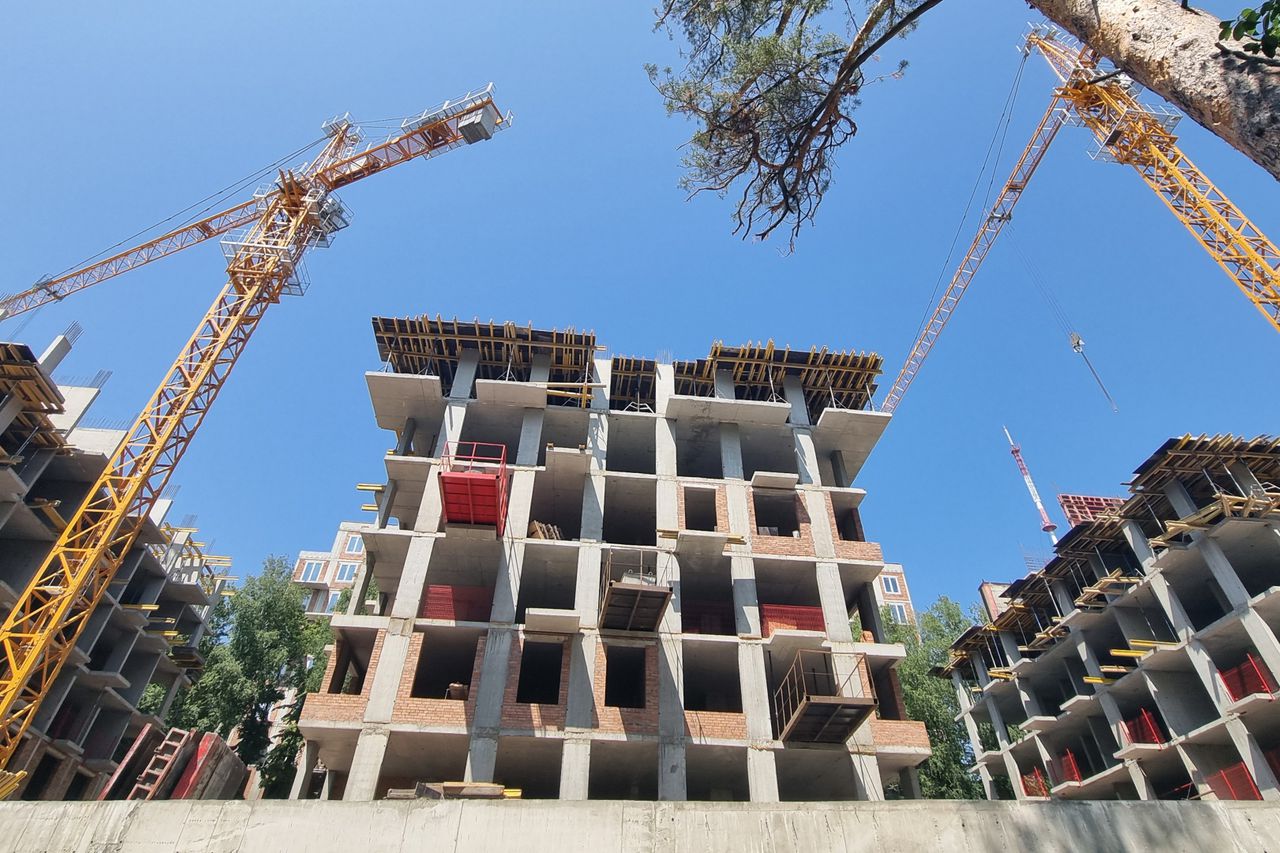

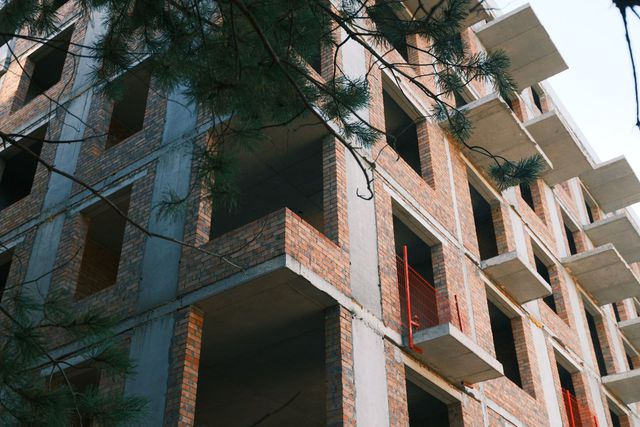

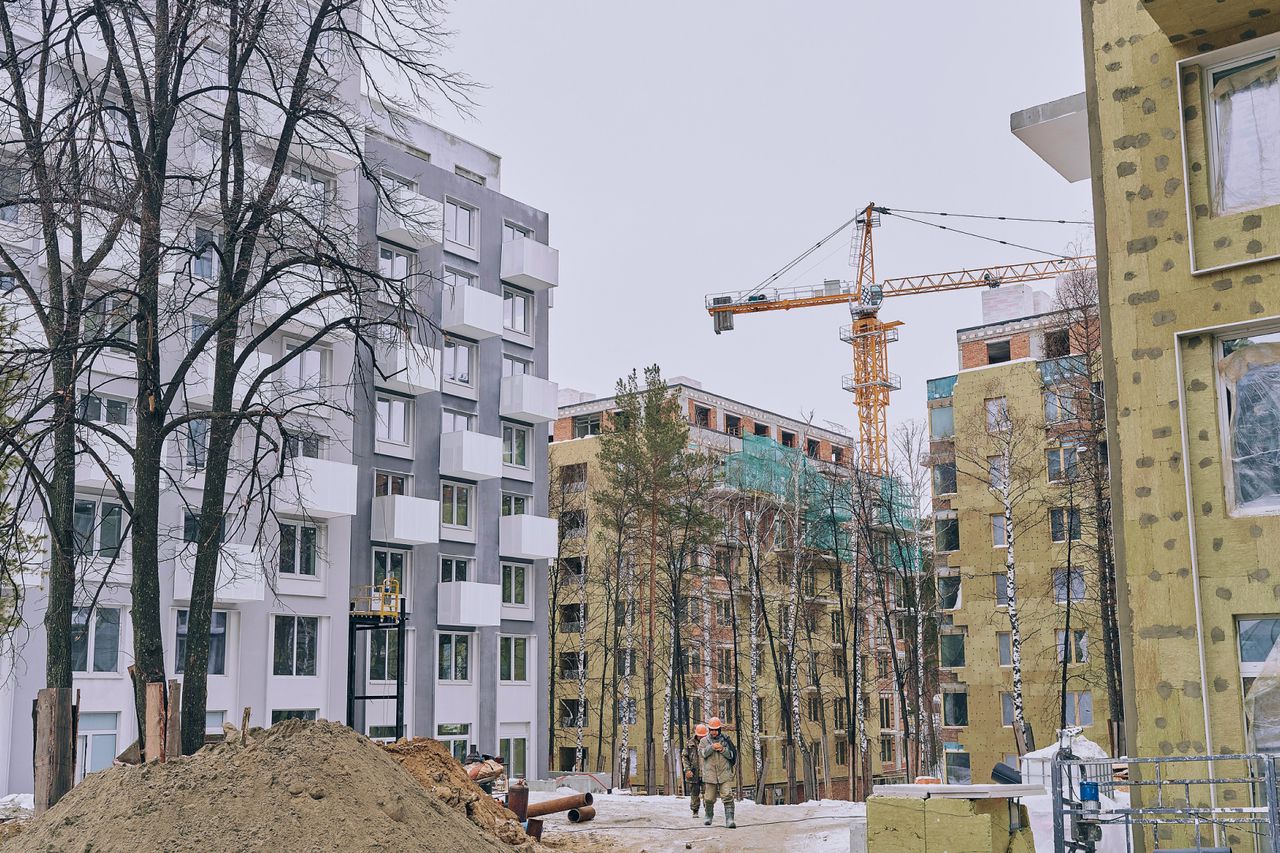

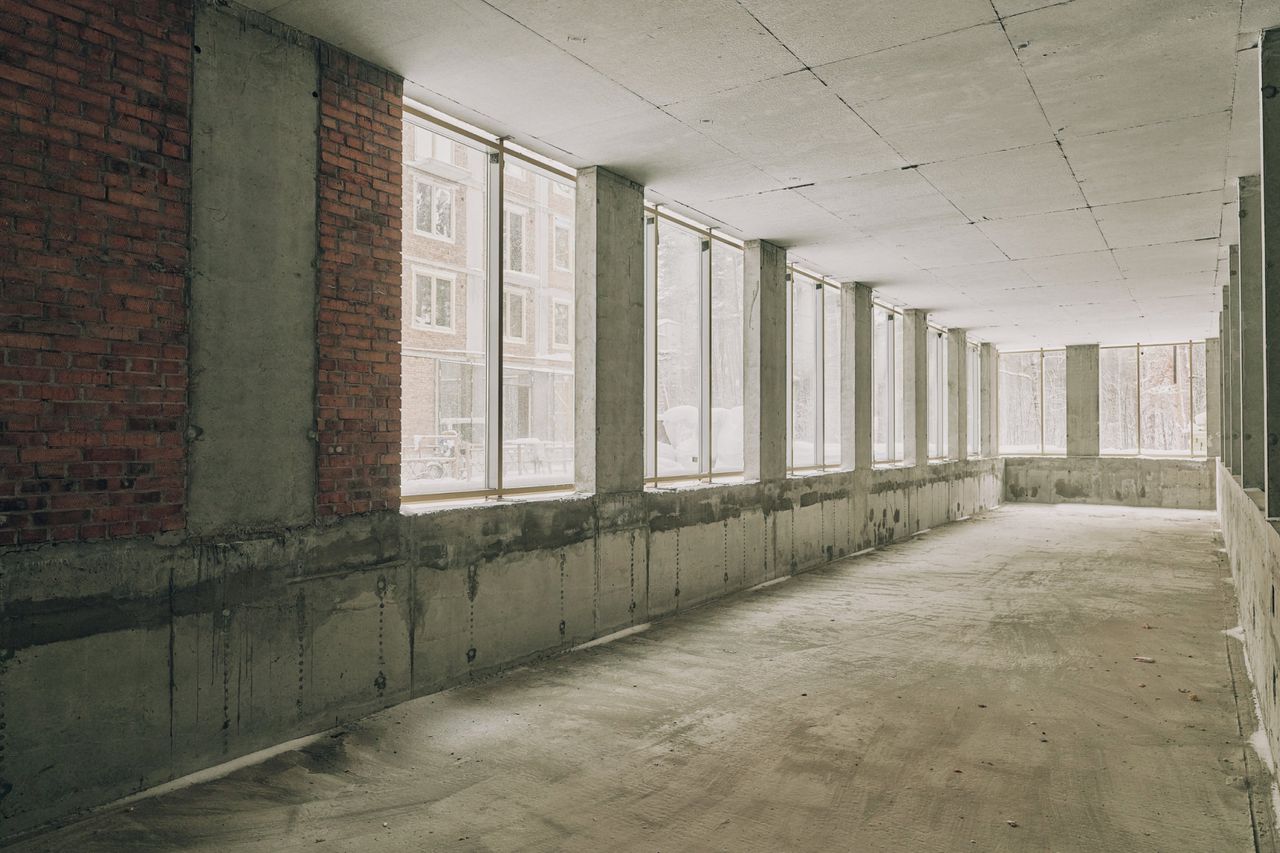

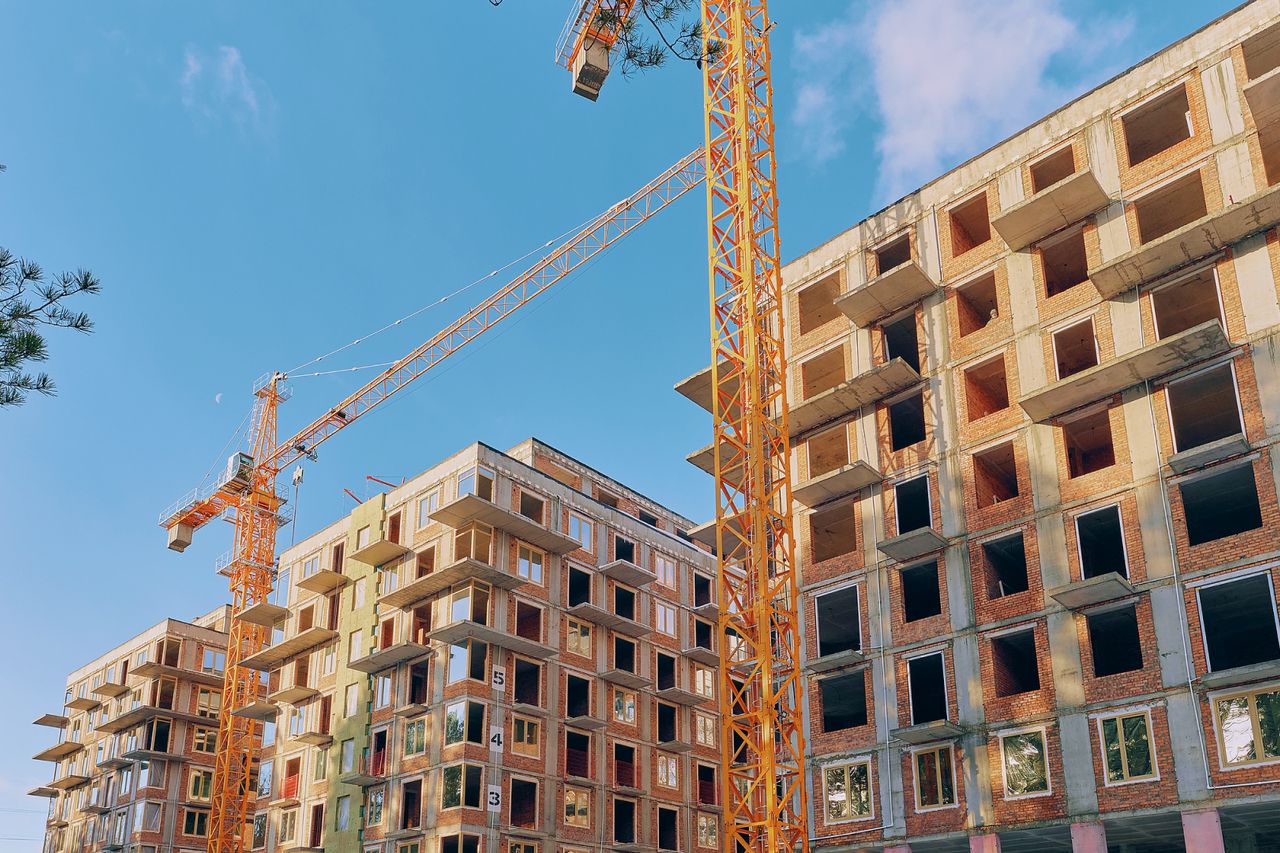

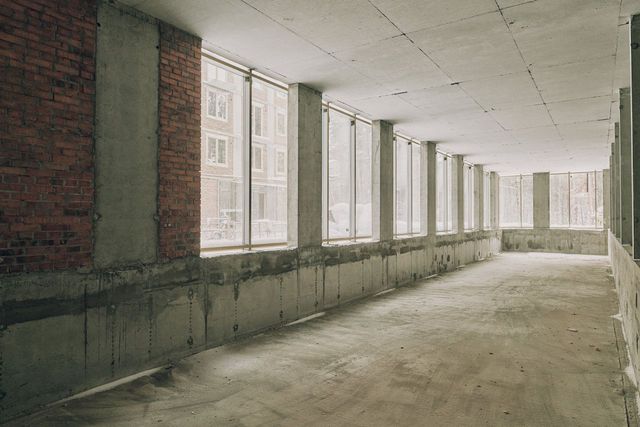

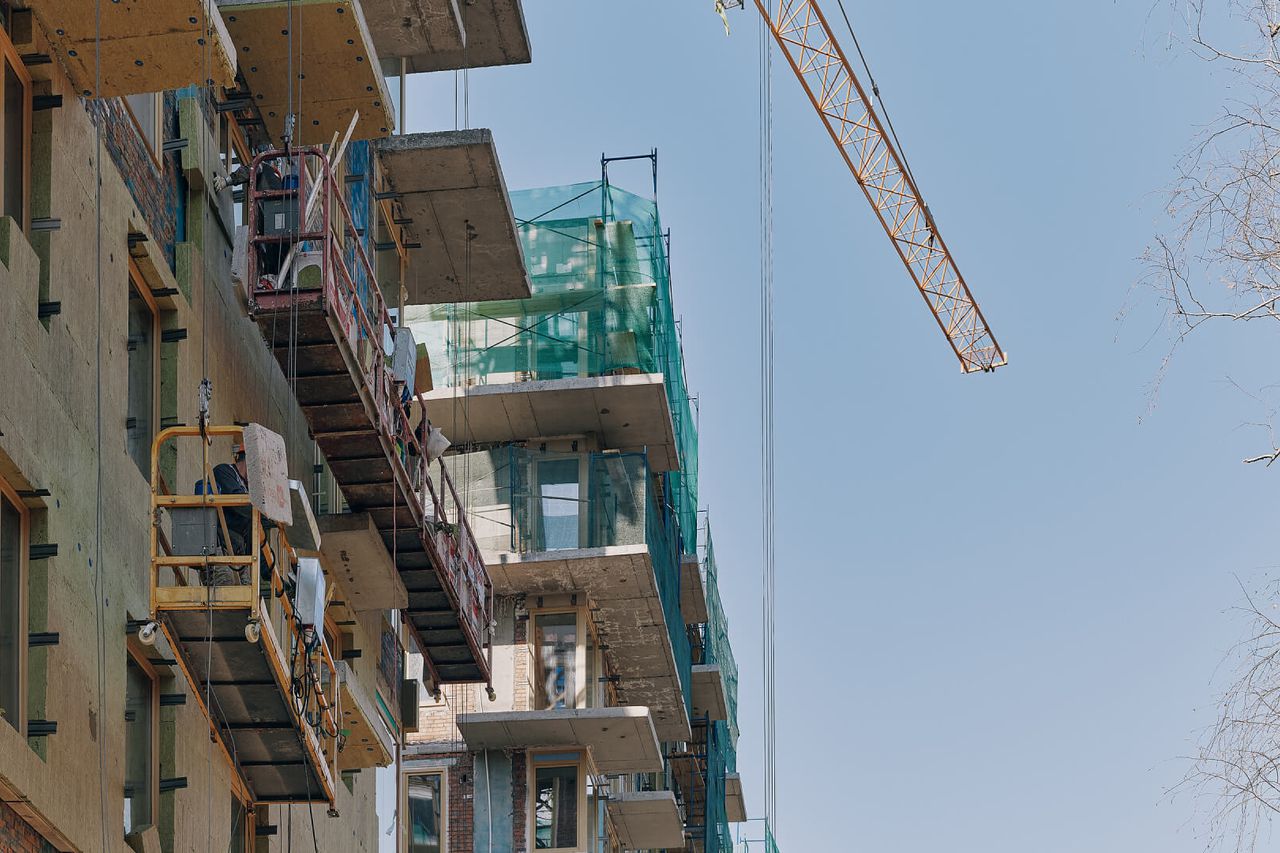

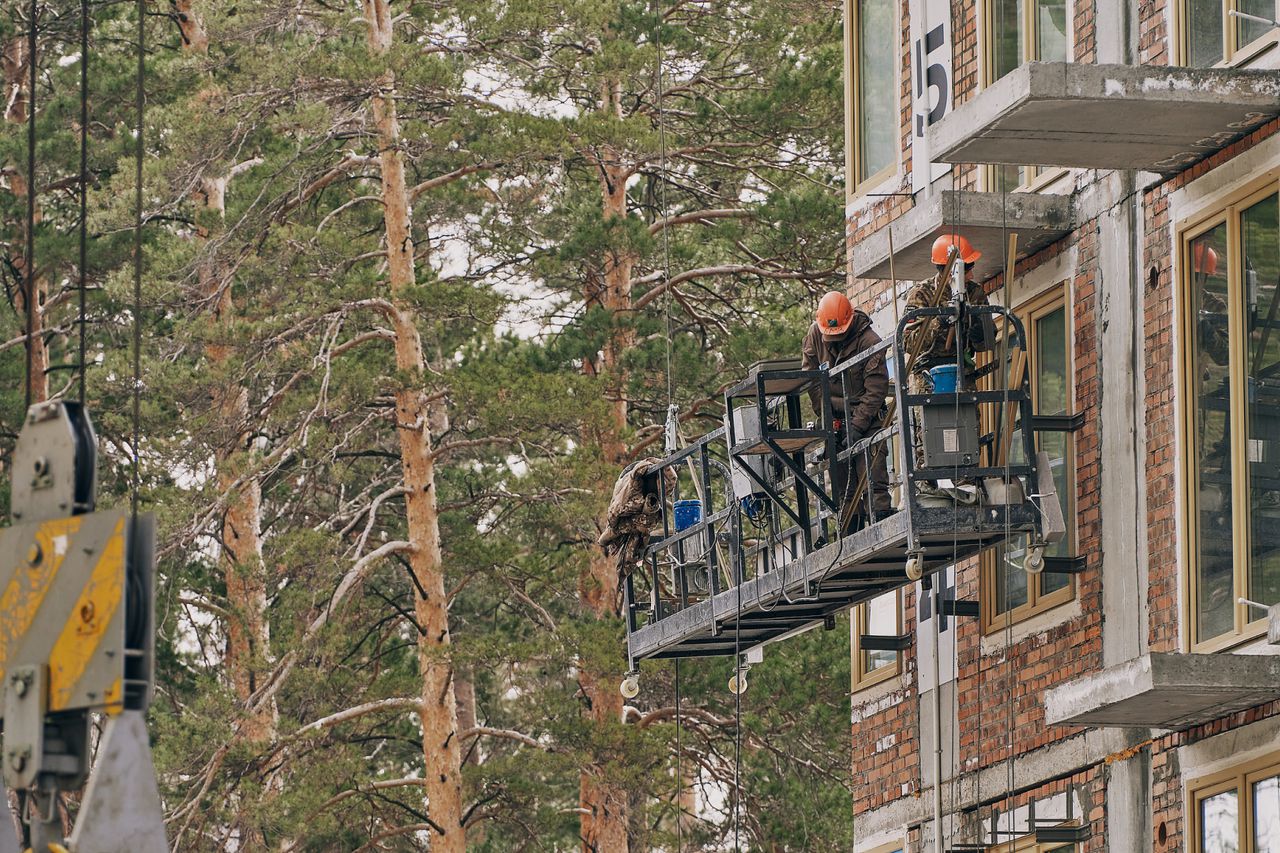

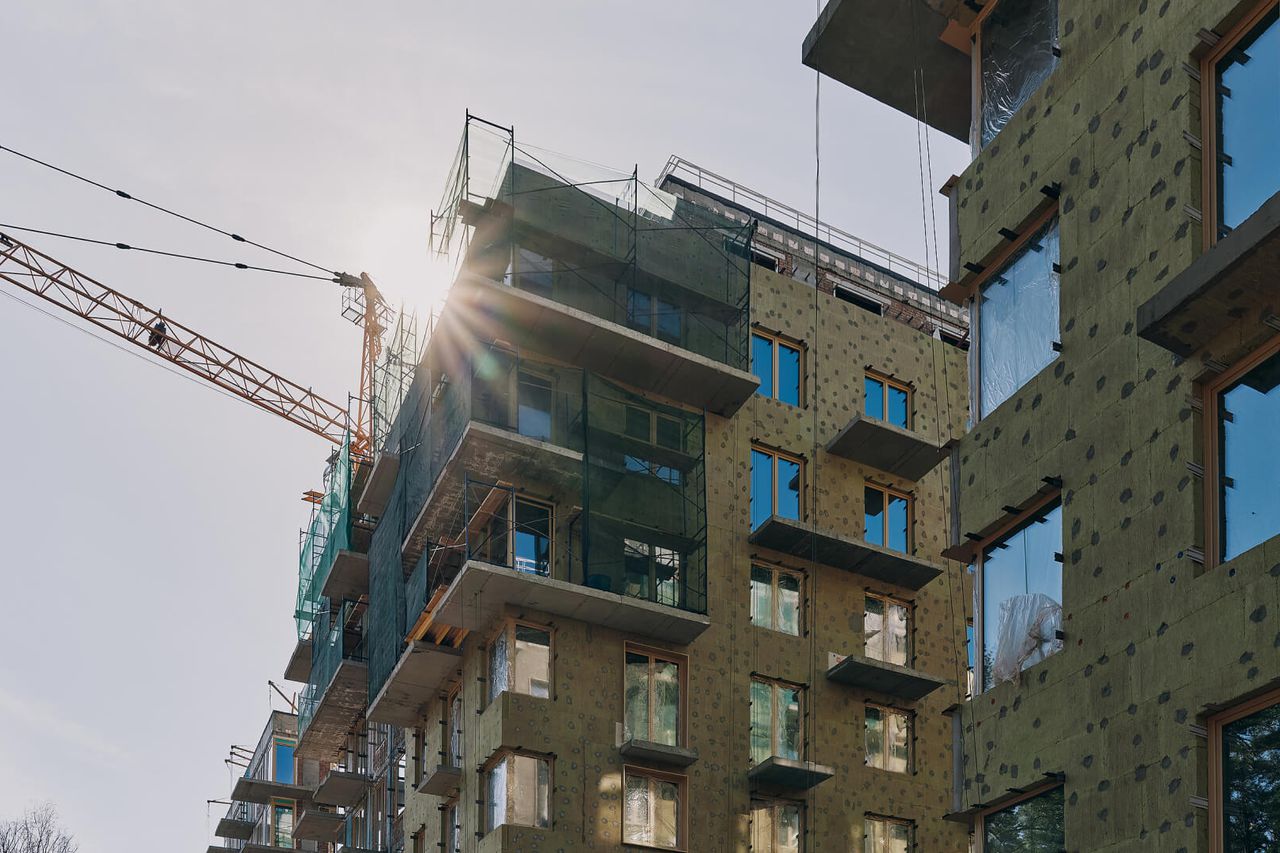

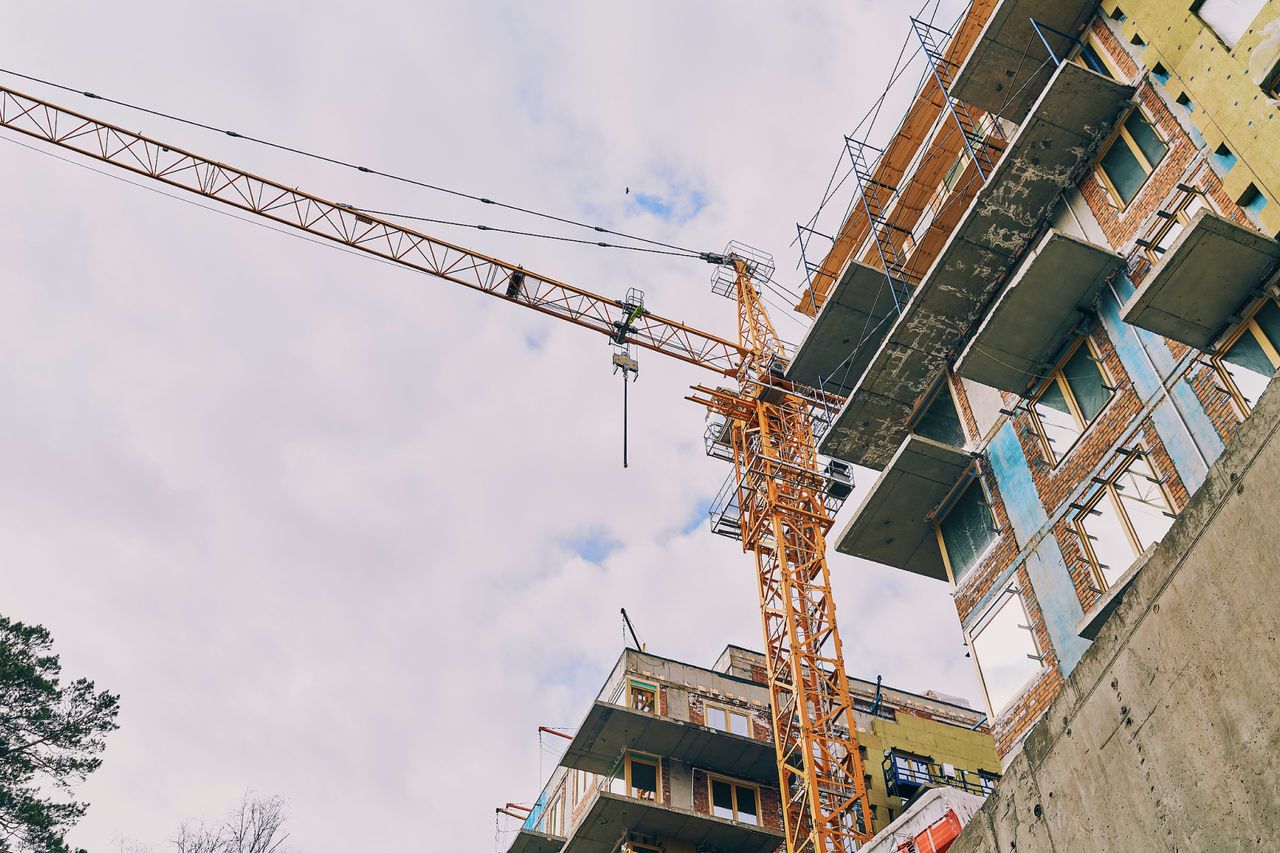

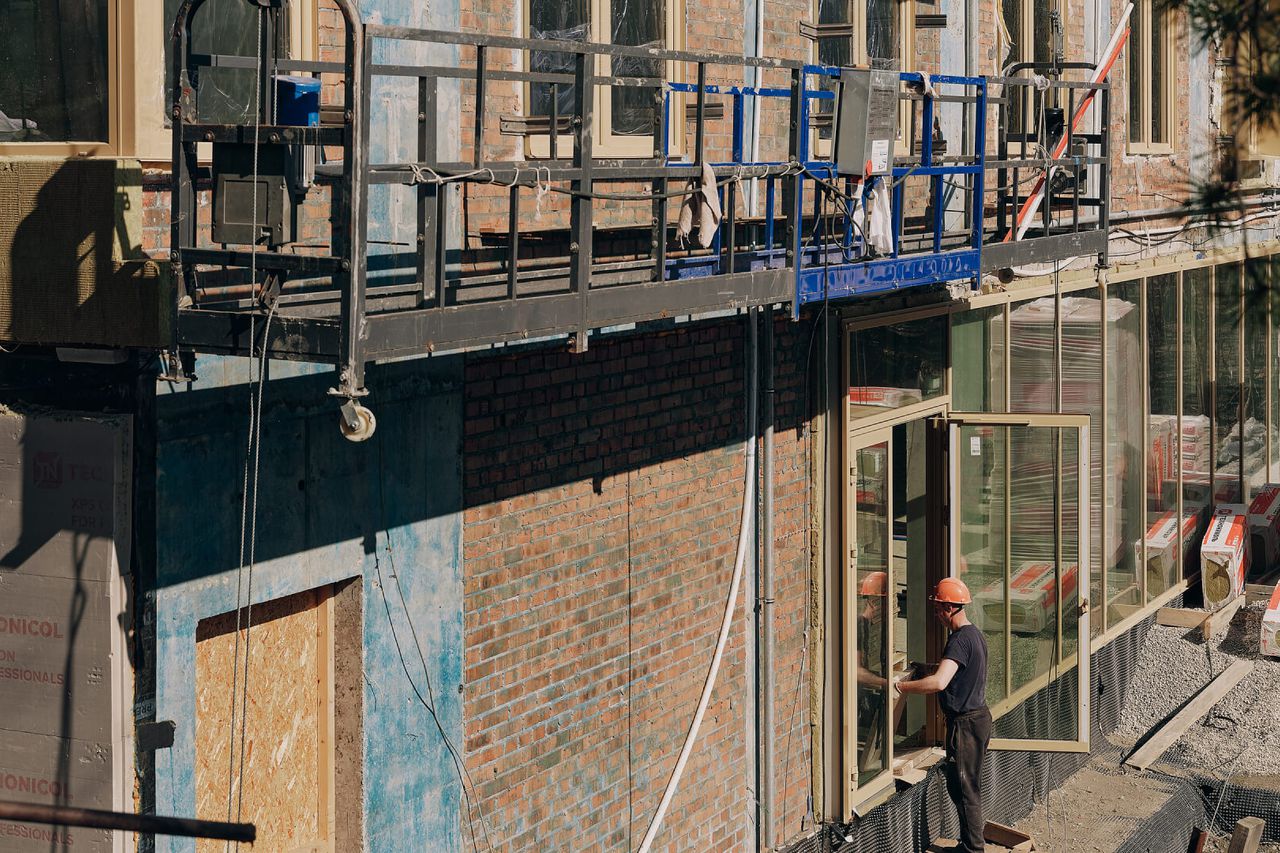

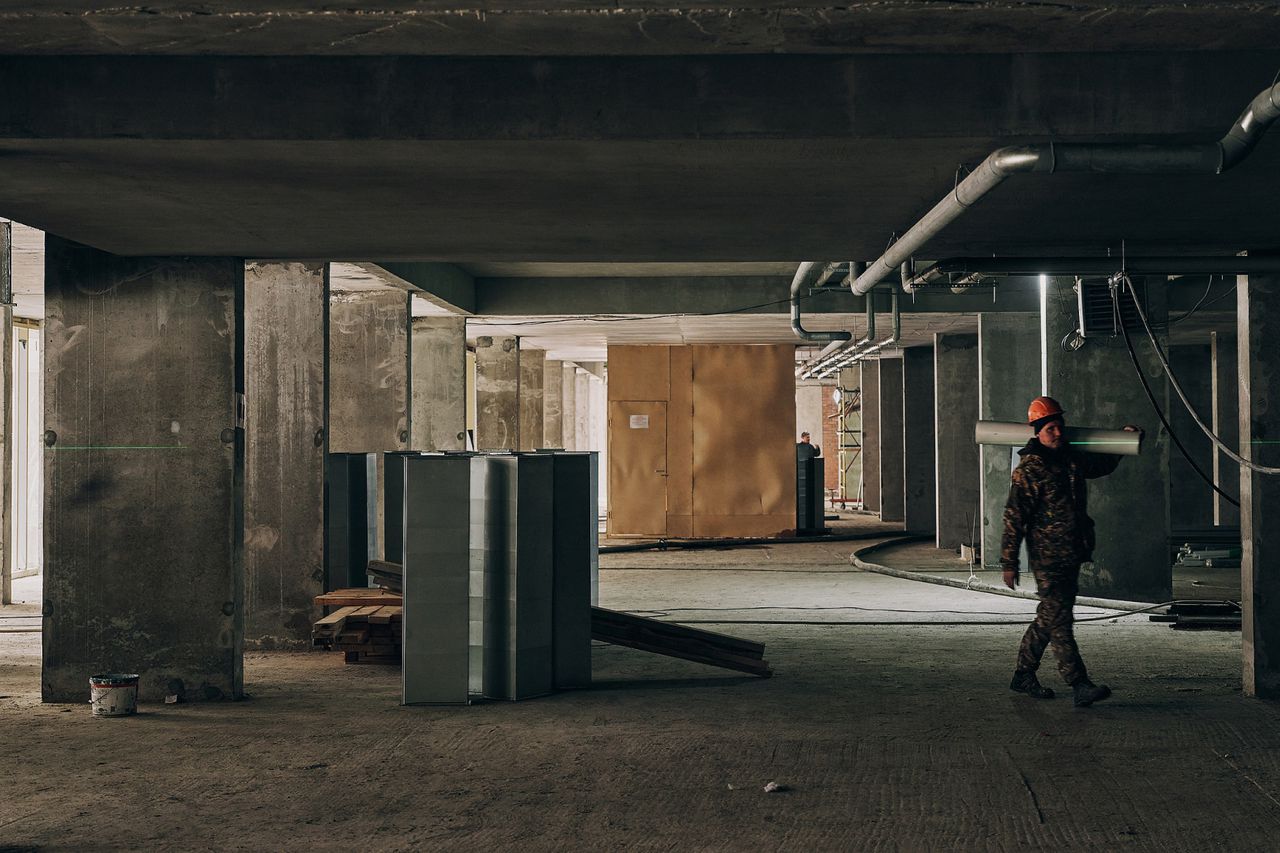

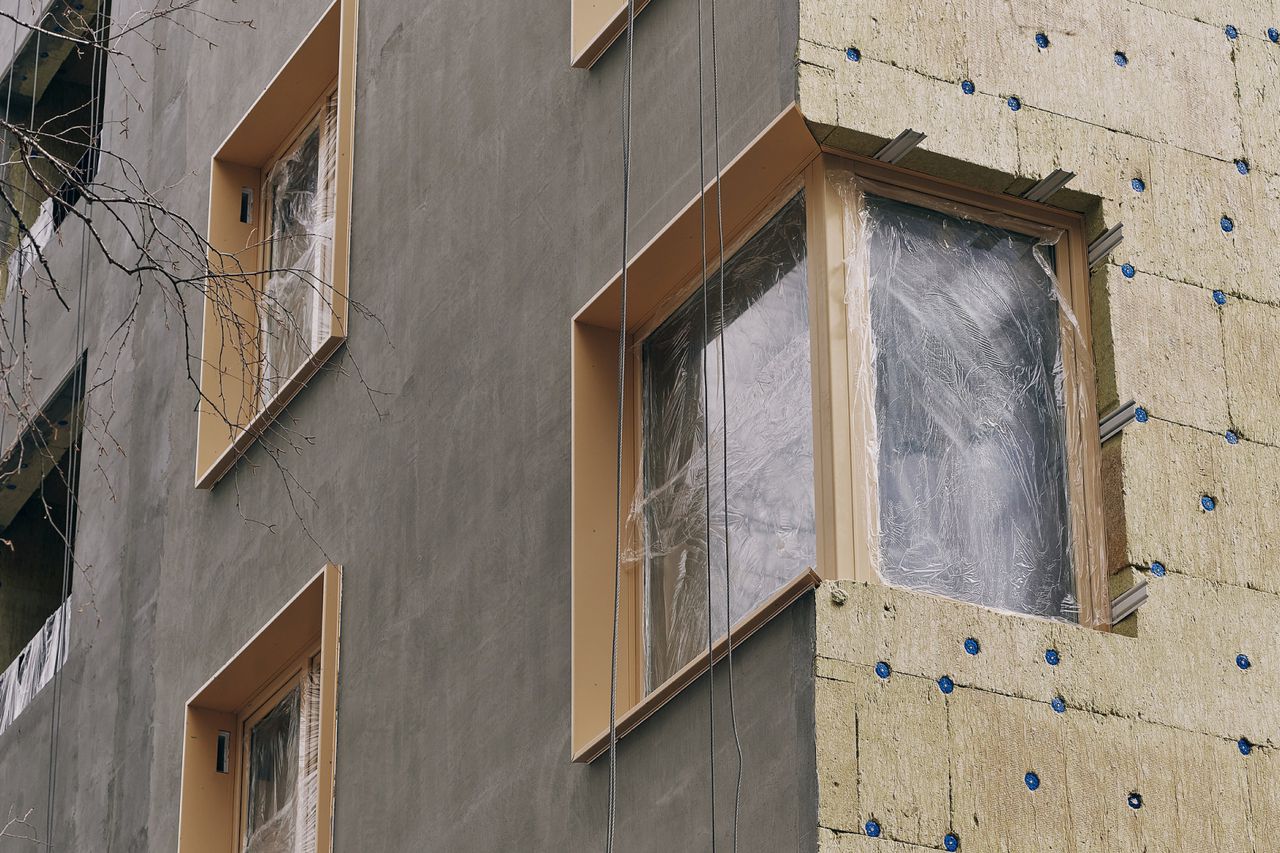

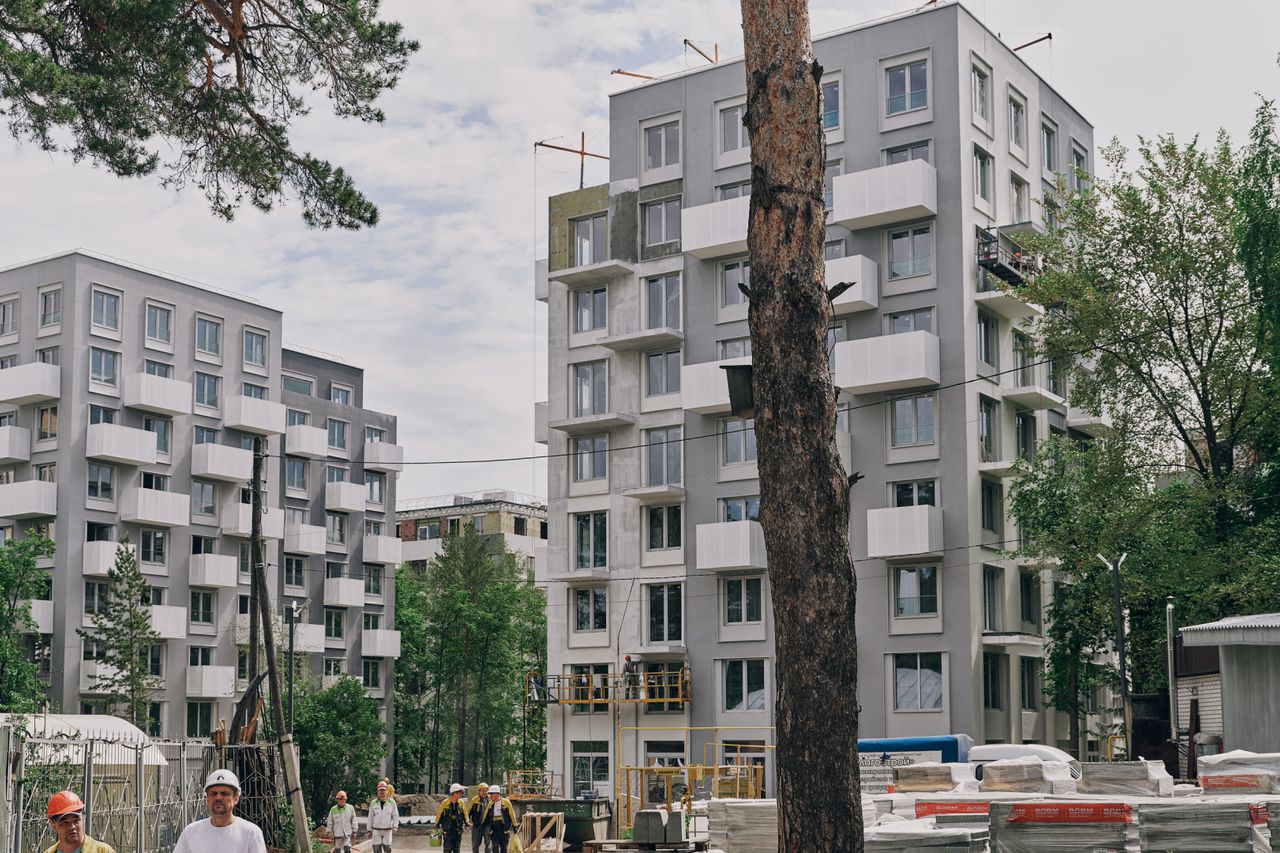

Ход строительства

Сдача:
2 квартал 2026
Корпус 1
Блок-секция 1:

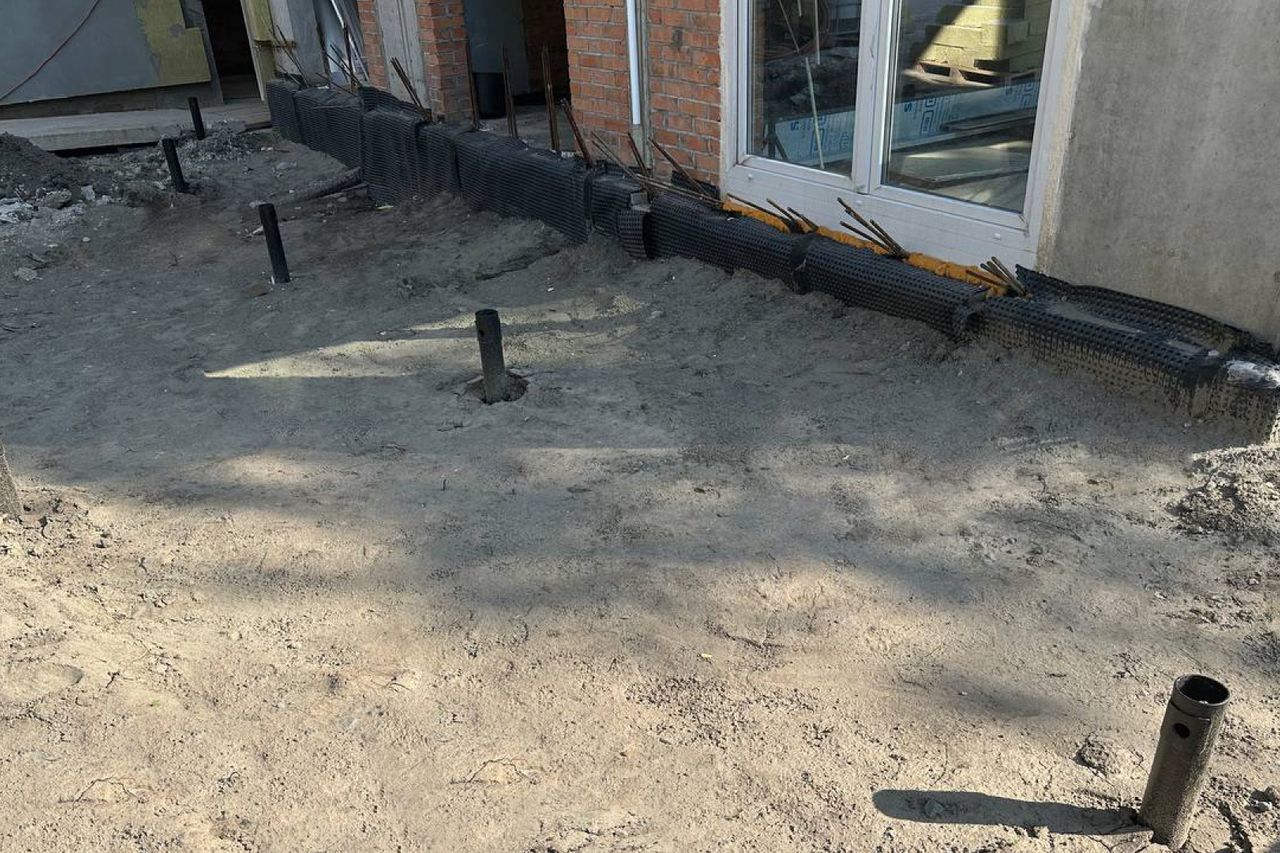

• Продолжаются работы по устройству наружных инженерных сетей.
• Выполняются работы по устройству внутреннего водопровода.
• Продолжается монтаж системы отопления.
• Выполняется устройство линий внутреннего электроснабжения.

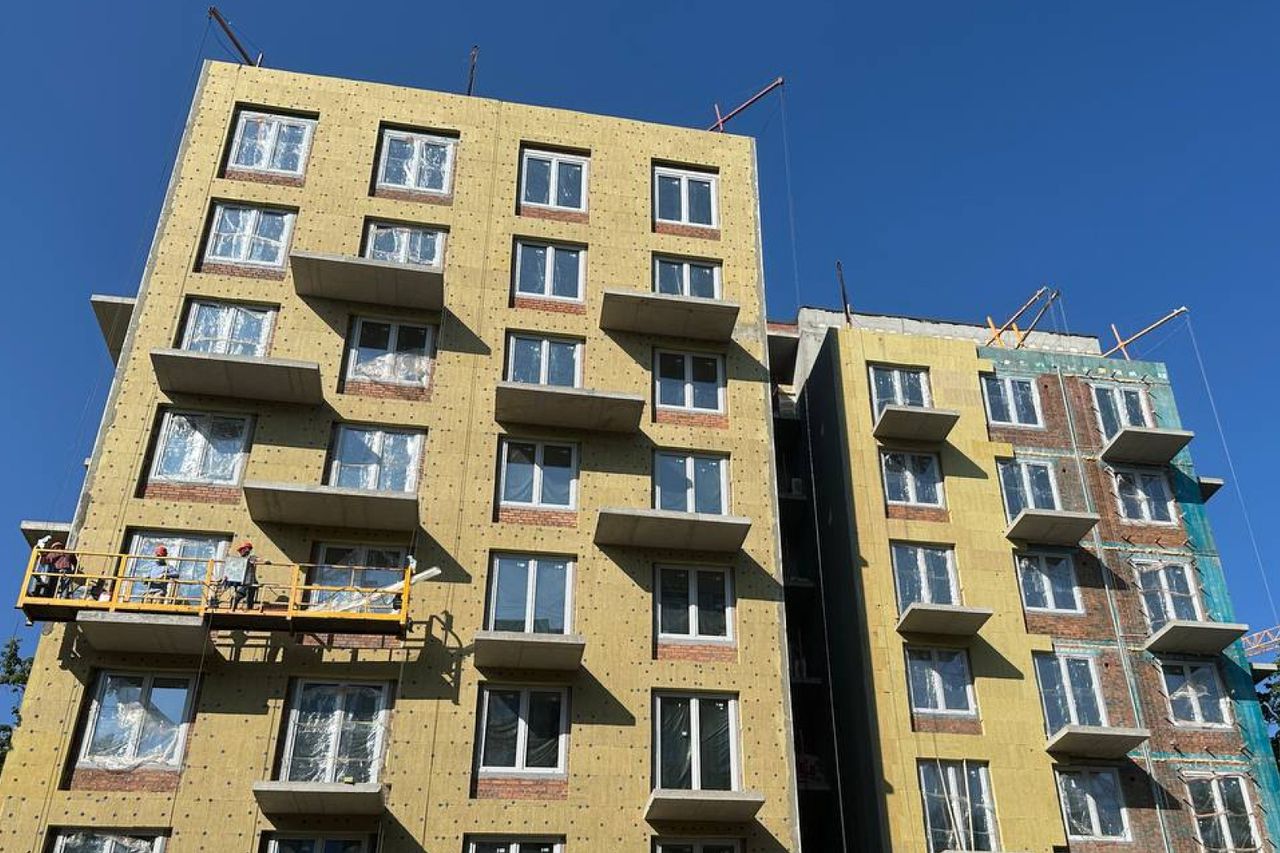

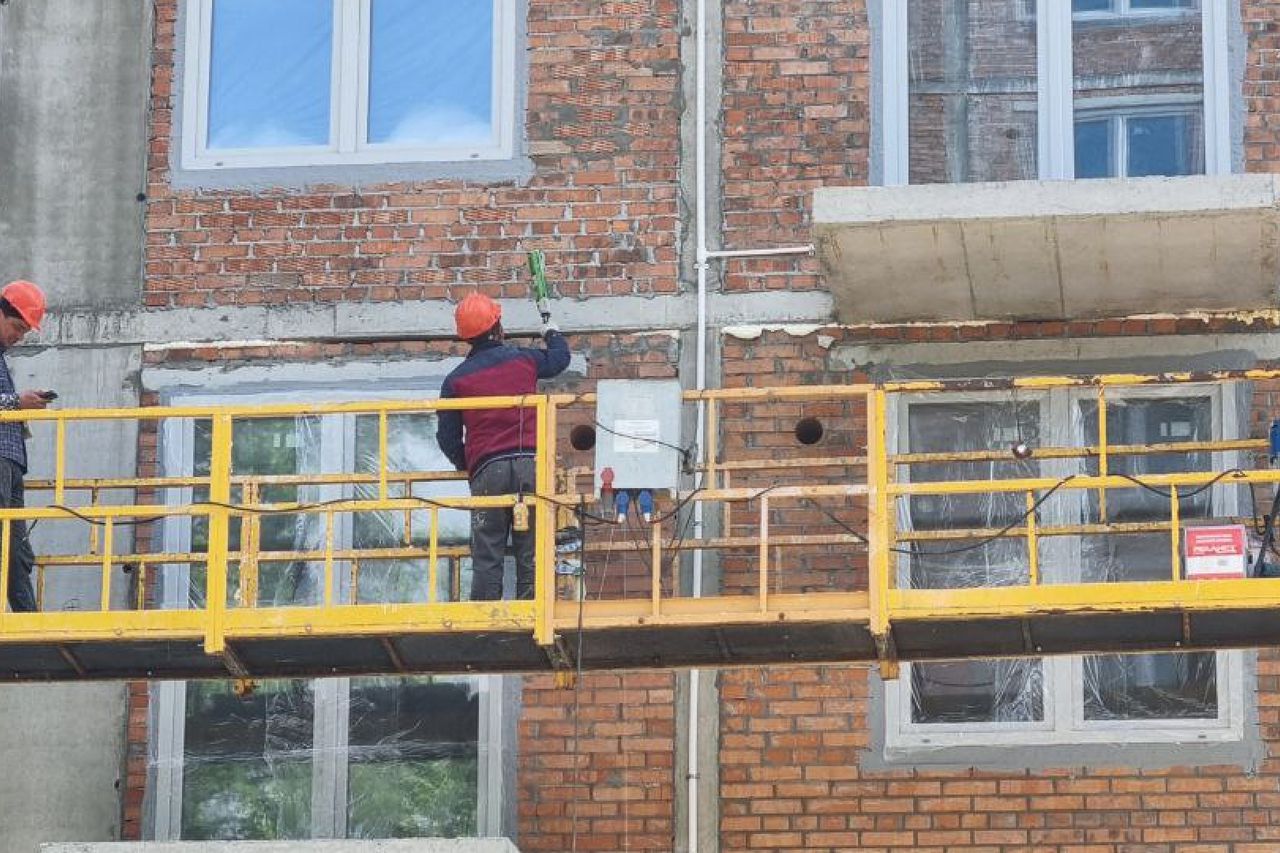

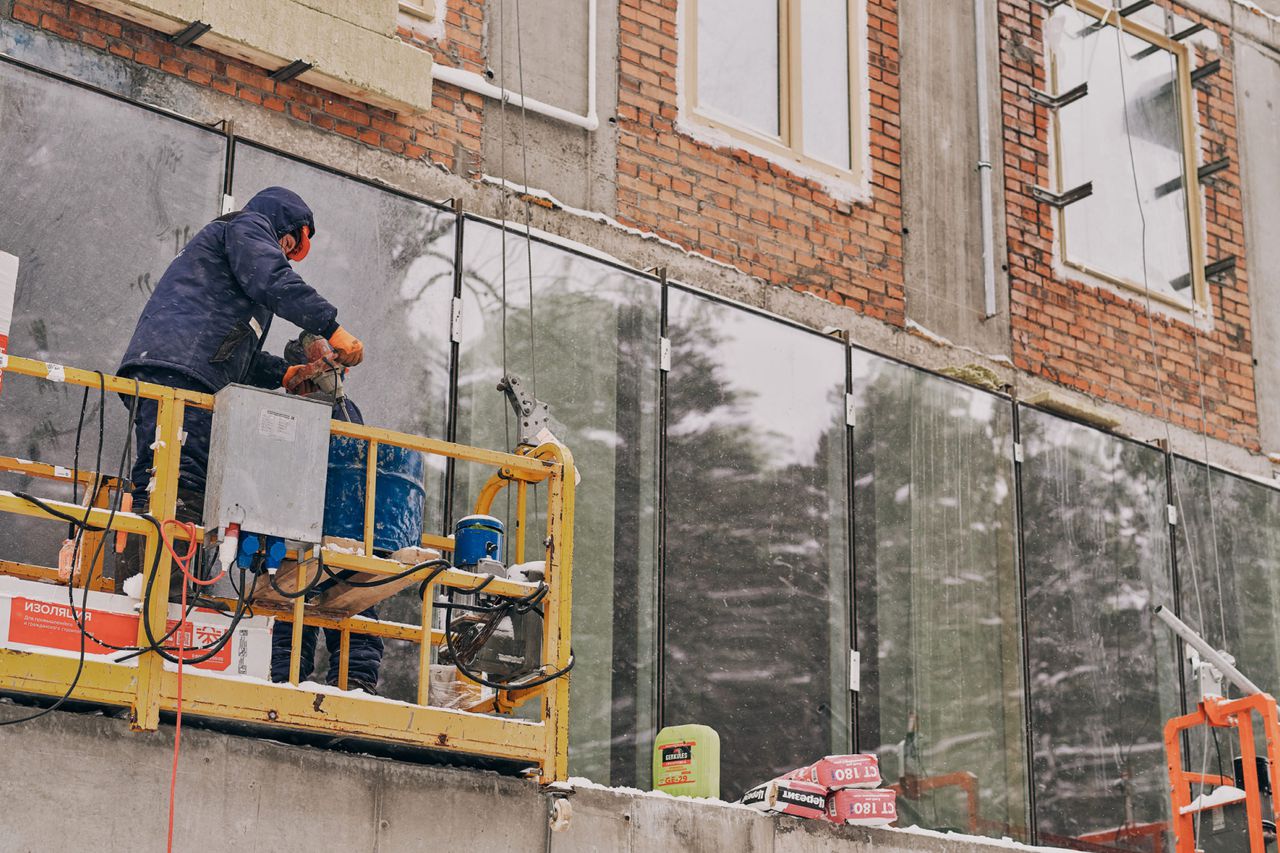

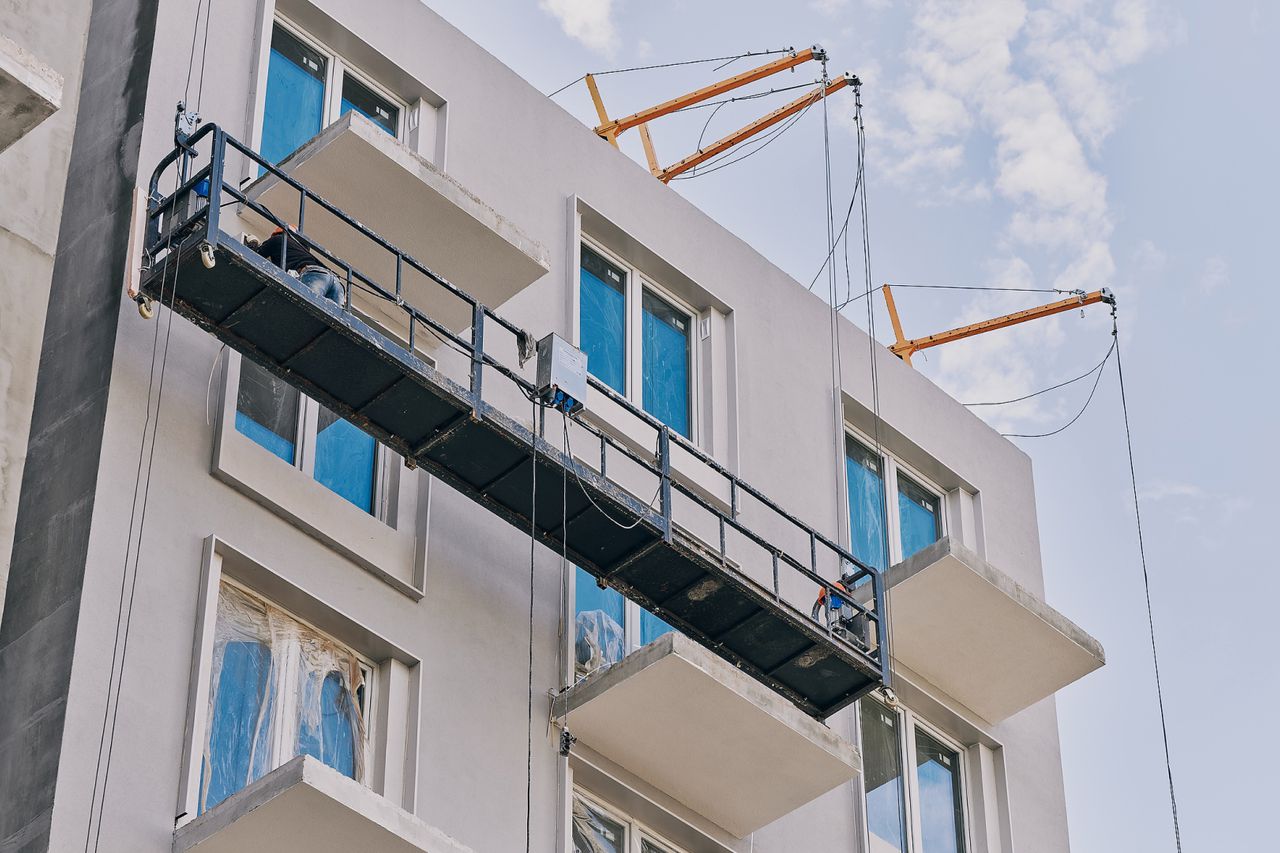

• Продолжаются фасадные работы.

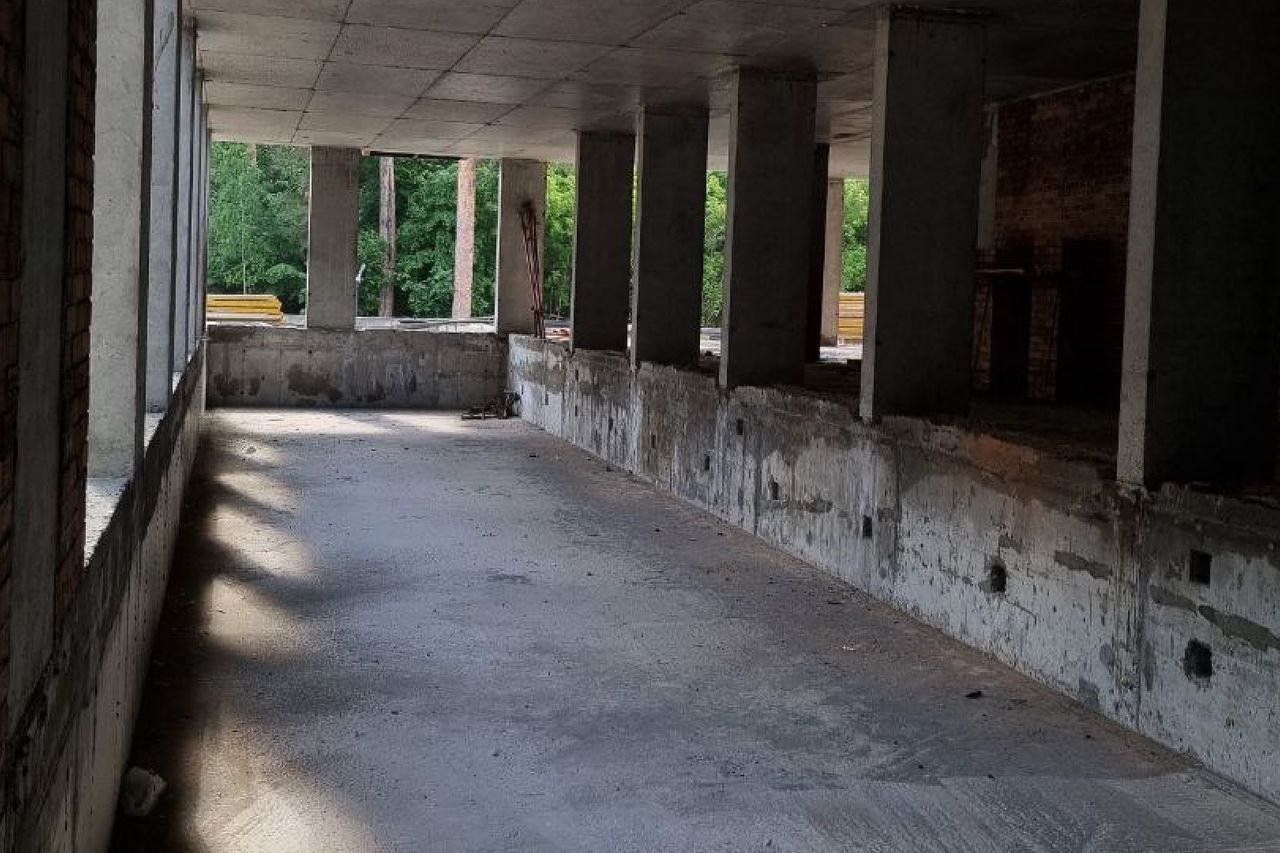

• Ведутся работы по горизонтальной гидро- и теплоизоляции парковки.

Блок-секция 2:

• Продолжаются работы по устройству наружных инженерных сетей.
• Выполняются работы по устройству внутреннего водопровода.
• Продолжается монтаж системы отопления.

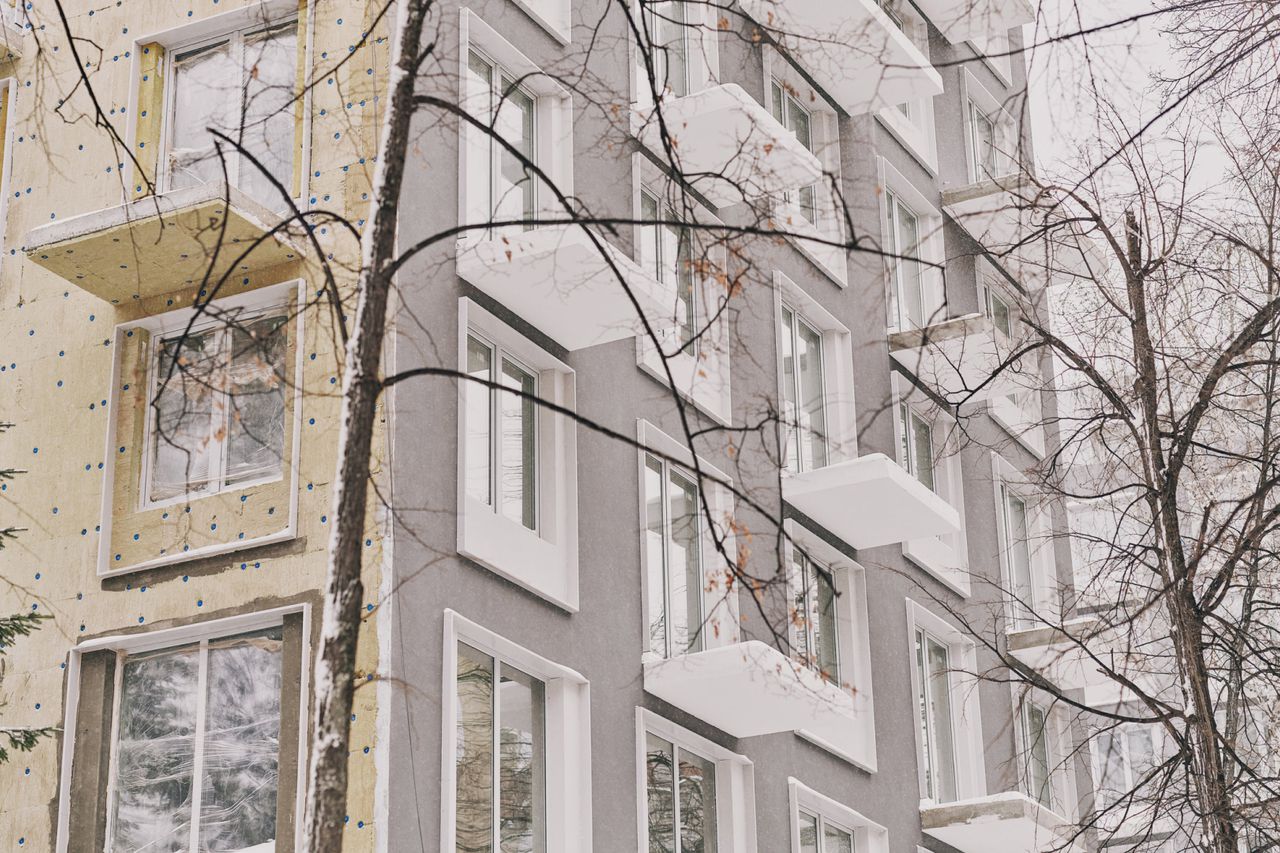

• Продолжаются фасадные работы.
• Выполняется горизонтальная гидро- и теплоизоляция парковки.
• Ведутся работы по штукатурке стен.

Блок-секция 3:

• Продолжаются работы по устройству наружных инженерных сетей.
• Выполняются работы по устройству внутреннего водопровода.
• Продолжается монтаж системы отопления.
• Выполняется устройство линий внутреннего электроснабжения.
• Продолжаются фасадные работы.
• Ведутся работы по горизонтальной гидро- и теплоизоляции парковки.
• Завершены работы по остеклению витражей 1 этажа.

Корпус 2

• Продолжаются работы по устройству наружных инженерных сетей.
• Выполняются работы по устройству внутреннего водопровода.
• Работы по устройству системы отопления завершены.
• Выполняется устройство линий внутреннего электроснабжения.
• Продолжаются фасадные работы.

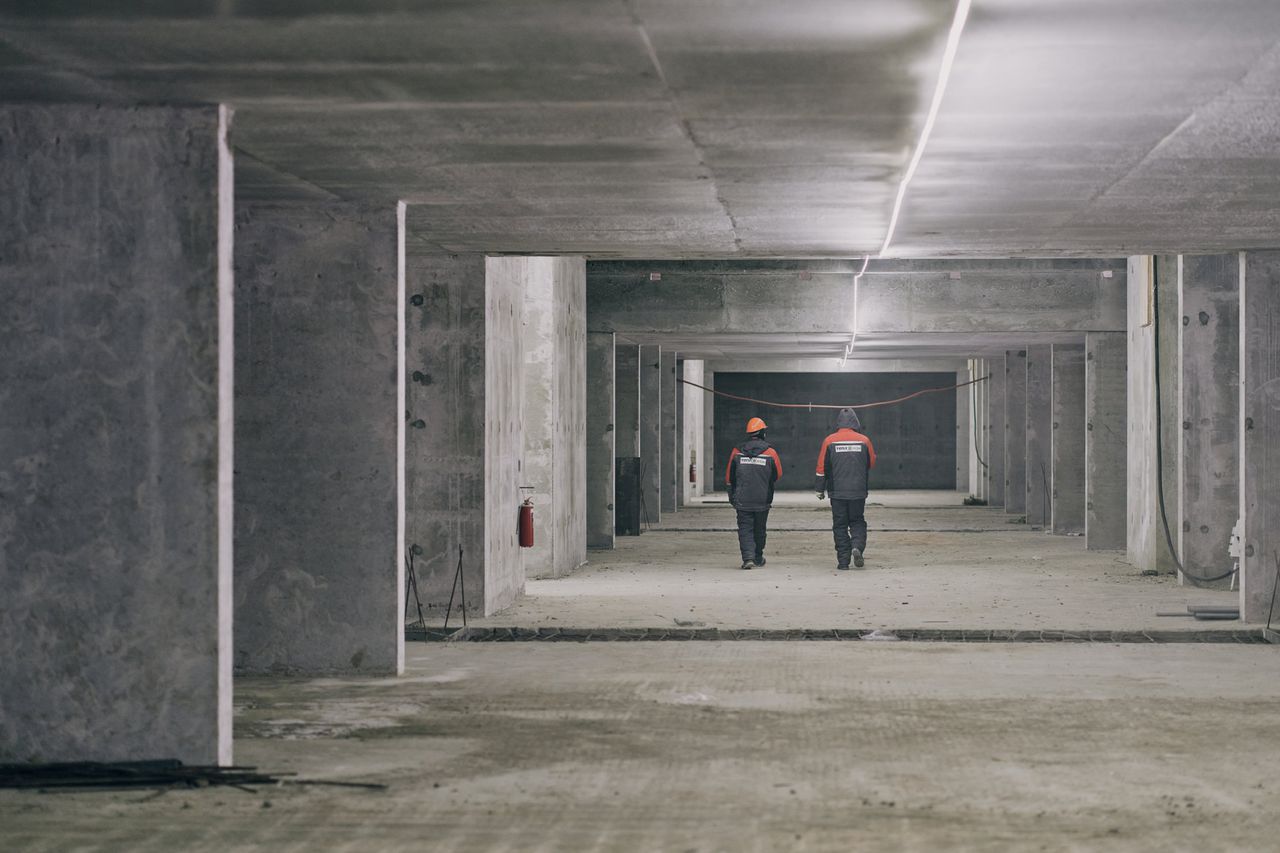

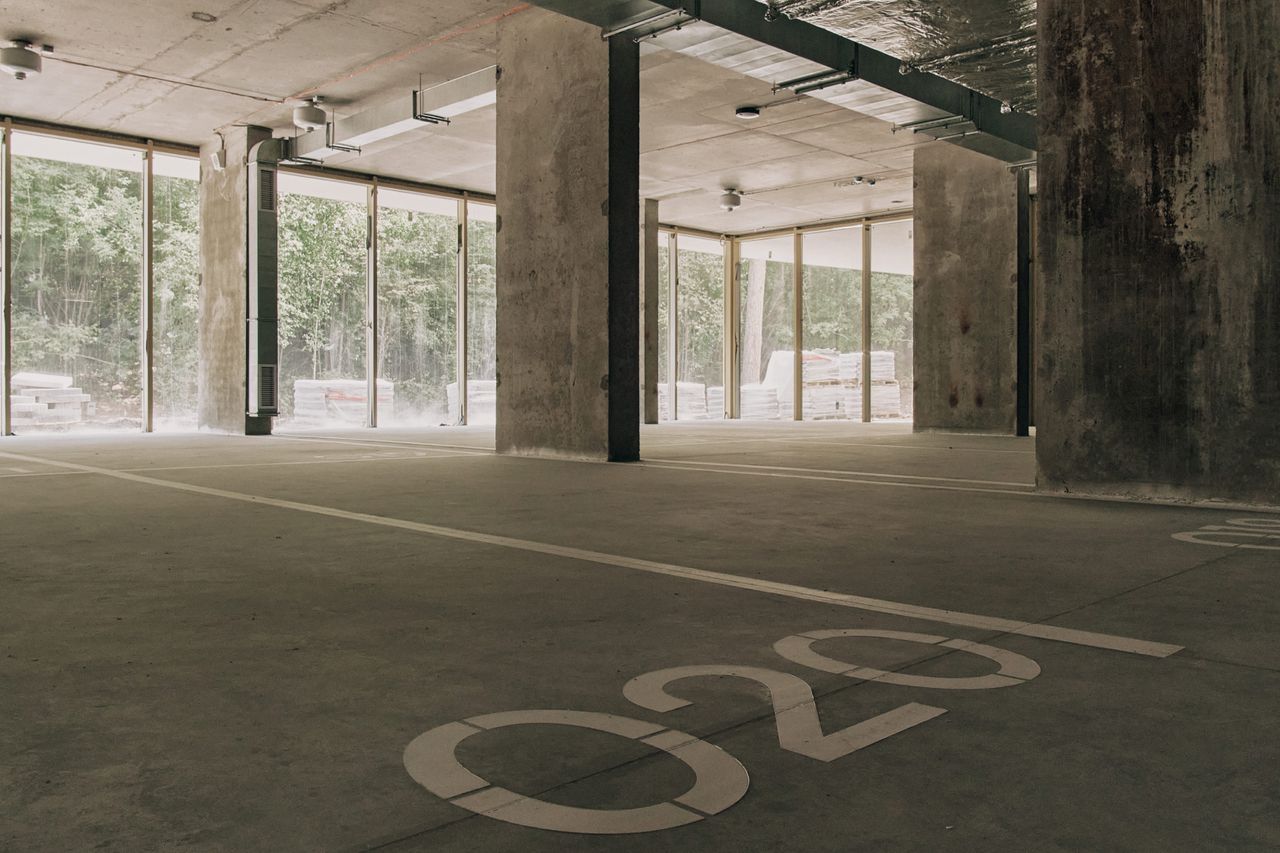

• Ведутся работы по устройству стяжки пола.
• Продолжается устройство потолков в местах общего пользования (МОП).
• Ведутся работы по устройству плиточного покрытия в МОП.

Корпус 3

• Продолжаются работы по устройству наружных инженерных сетей.
• Выполняются работы по устройству внутреннего водопровода.
• Работы по устройству системы отопления завершены.
• Выполняется устройство линий внутреннего электроснабжения.
• Продолжаются фасадные работы.
• Ведутся работы по устройству ограждений балконов квартир.
• Выполняется устройство стяжки пола.
• Продолжается устройство потолков в местах общего пользования (МОП).
• Ведутся работы по устройству плиточного покрытия в МОП.

Общие работы:

• Продолжаются работы по устройству наружных инженерных сетей на территории строительства.
• Завершены работы по остеклению витражей паркинга.

Запишитесь на индивидуальную экскурсию по кварталу — Вышка

Спасибо, ваша заявка отправлена, свяжемся в ближайшее время.

  • Экскурсия
  • Экскурсия
  • Экскурсия
Посмотреть на карте Барнаула
+7 (3852) 533-991
